海南:新舊桿交替,晝夜不停擺!黃流站電力集中修在高溫下收官

2026年06月01日 14:14 來源:廣州日報新花城
[字號 ]

“白天保施工,晚上保供電,這根弦三天沒松過?!?月29日19時,黃流站電源線路送電成功。至此,??诰C合維修段電力變配電維修隊與八所綜合維修車間連續三天的電力設備集中修宣告完成。三天里,他們更換了3根電桿、3套金具,新架設5條拉線和300米絕緣導線,而整個過程最大的挑戰,并不只是高溫。

錯峰配合施工,直面高溫時段作業

早上9時30分,海南樂東縣的氣溫已經攀升至35攝氏度。天氣炎熱,最理想的作業計劃應在8時開始,但當天鐵路信號專業人員在黃流站同時進行道岔大修施工,為了保障信號專業作業順利、保障用電安全。電力變配電維修隊將停電安排在信號專業順利完成作業之后。工作執行人唐敏帶著12名隊員在作業現場耐心等待,“信號作業不撤,我們堅決不能動,不過今天的任務一點不能少,必須保質保量?!彼f。

9時30分,道岔大修終于完成。停電指令隨即下達,工作許可人閆羽博迅速完成驗電、接地封線,在高低壓開關處加鎖掛牌。此時太陽已升至頭頂,地表溫度接近40攝氏度。其實這三天以來的每一天都是這樣——原定上午8時開始的作業,因?yàn)榕c信號施工沖突,被推遲到9時30分之后,正好撞上一天中最熱的時段。“不怕高溫,就怕時間不等人。”這是唐敏三天里說得最多的一句話。

施工工藝復雜,晝夜送電無緩沖余地

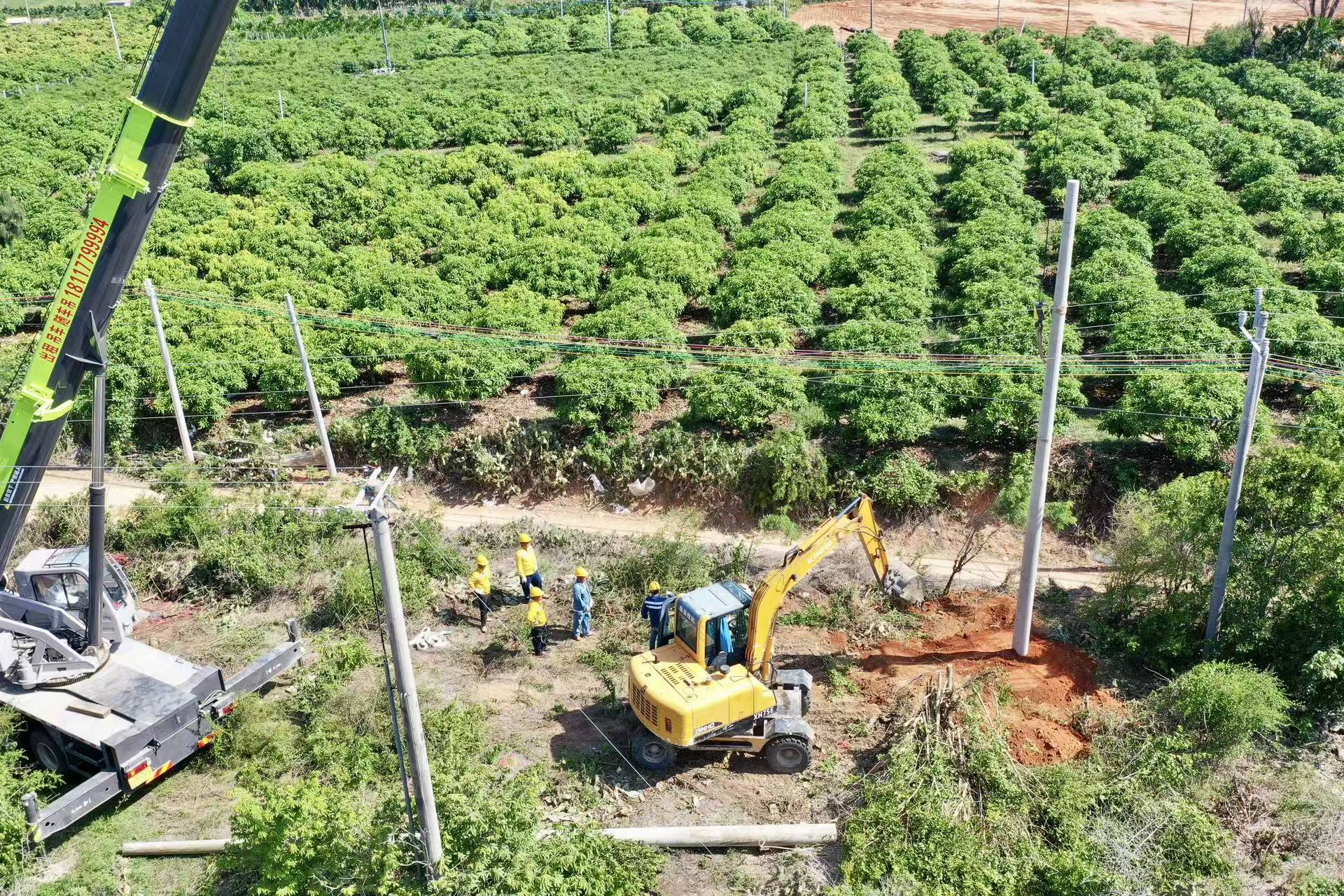

高溫酷暑并非此次集中搶修的最大難點,復雜的施工工藝和嚴苛的供電時限,為作業增添了雙重考驗。此次集中維修核心任務為更換04號、05號直線電桿和06號耐張電桿,其中06號耐張桿新位置變動幅度較大,作業團隊需針對性新增3條拉線,保障電桿架設穩固。

受06號桿整體移位影響,06號桿與07號桿之間的線路走向、架設角度同步改變,為保障線路運行安全、規避線路受力不均問題,作業人員額外為07號桿增設2條拉線,并全新架設06號至07號桿區間約300米絕緣導線,整體施工工序繁瑣、精度要求極高。

與此同時,本次新舊桿交替作業有著零拖延的硬性要求。每日白天停電施工期間,黃流站鐵路通信、信號機械室僅依靠UPS蓄電池維持基礎運轉,車站運轉室、派出所、鐵路家屬區等重點用電區域全面斷電。受蓄電池容量限制,電量無法支撐跨天運行,這就要求作業團隊當日施工、當日完工、當日送電,每晚必須完成設備檢修并恢復供電,為蓄電池充足電量,保障次日鐵路信號設備正常運行,全程沒有絲毫緩沖和拖延空間。

高溫全力攻堅,精細作業保質保量收官

5月29日的施工任務,是本次集中修最后、也是技術難度最大的關鍵一環,核心工作為更換06號至07號桿之間的300米絕緣導線。正午時分,烈日炙烤著作業現場,被暴曬的鋼絞線、絕緣子溫度急劇升高,即便佩戴防護手套,依舊燙手灼膚,作業環境極為艱苦。

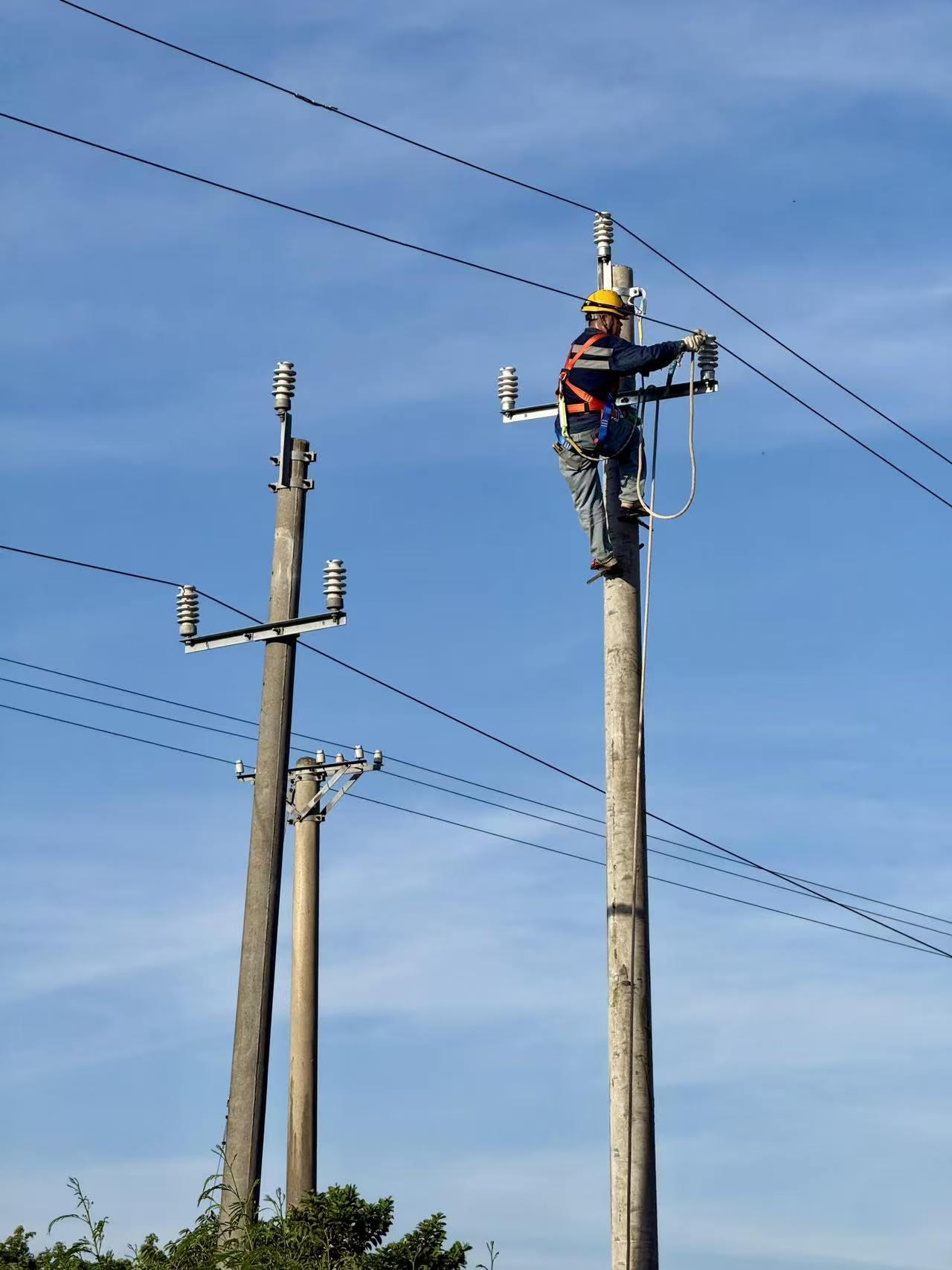

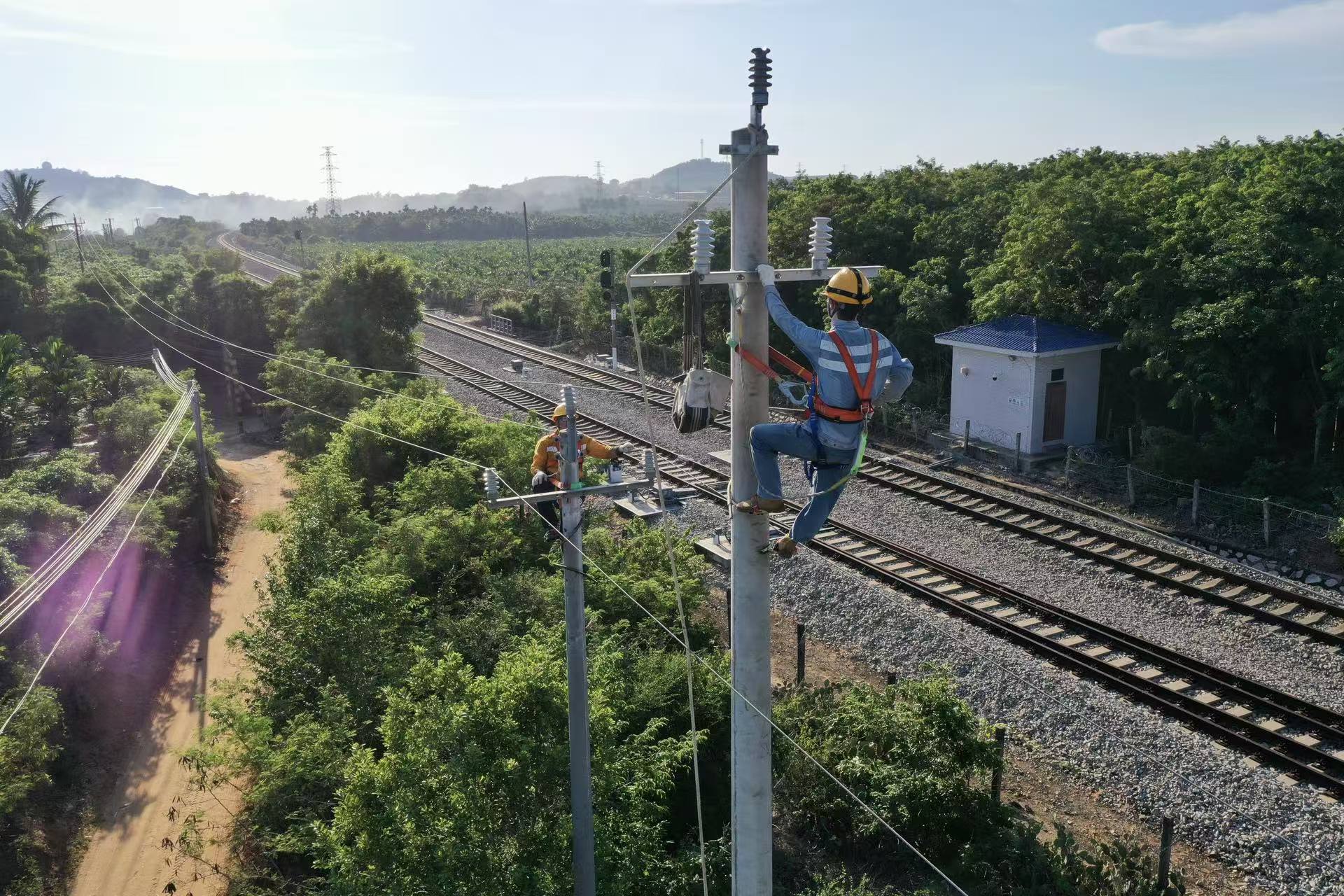

作業現場分工明確、配合默契,閆羽博、劉衍星、文建智、何文森四名工作人員登高作業,穩穩攀上電桿,小心翼翼拆卸、下放老舊導線,精準把控作業節奏;地面楊世堂、吳定豪專人負責拖拽、整理導線,通過滑輪平穩傳遞全新導線至桿頂作業點位。“左邊弧垂抬高一點,緊線器再收兩圈!”桿上作業人員實時喊話指揮,精準調整導線弧度與張力。

現場負責人唐敏全程緊盯施工細節,不間斷巡查作業狀態,汗水浸透工裝、順著安全帽系帶不斷滴落。直至當日11時30分,兩檔絕緣導線全部更換完成,經專業測量,導線弧垂、受力參數全部達標,施工質量符合標準。此時現場氣溫已飆升至38攝氏度,為保障人員安全、保持作業狀態,團隊立即安排人員輪換休整,及時分發藿香正氣水、冰水做好防暑降溫工作。

當日16時,所有新導線全部安裝到位,新增5條拉線受力均勻、狀態穩固,3套設備金具螺栓全部緊固完畢,各項施工工序全部完成。工作人員細致清點施工工具、核對耗材用量,有序拆除接地封線,湯佳威全程拍照留存,做好施工影像臺賬記錄,確保每一處施工環節可追溯、可核驗。19時,黃流站電源線路順利送電,設備電流、電壓各項運行數據穩定正常。

嚴守安全底線,高效完成集中修任務

本次黃流站電力設備高溫集中檢修,由海口綜合維修段電力變配電維修隊牽頭施工,八所綜合維修車間全力配合協作。全體作業人員堅守崗位、攻堅克難,在連續三天的高溫“烤”驗、多專業交叉施工的時間限制下,嚴守安全生產規章制度,精準把控施工質量與進度。

全程實現每日按時成功送電、零施工延誤、零安全事故的優異成績,圓滿完成電桿更換、導線架設、金具檢修、拉線增設等全部集中檢修任務。隨著最后一輛工程車駛出黃流鎮站,為期三天的高強度電力集中檢修圓滿收官,工作人員稍作休整,即刻奔赴新的作業崗位,持續堅守鐵路電力保障一線。

文、圖/廣州日報新花城記者:關家玉、王其琪 通訊員:鐘瑩、傅洪威、張嘉豪
